Juntas de dilatación en cubiertas industriales: por qué fallan y cómo resolverlas bien
Juntas de dilatación en cubiertas industriales: por qué fallan y cómo resolverlas
Las juntas de dilatación en cubiertas industriales son el detalle constructivo que más filtraciones «imposibles» provoca. Imposibles entre comillas, porque la cubierta parece intacta: la chapa está sana, los tornillos apretados, el canalón limpio… y aun así entra agua cada vez que hay un cambio brusco de temperatura seguido de lluvia. El culpable casi siempre es el mismo: una junta que no se ejecutó, se ejecutó mal o se selló como si fuera una grieta.
Te explicamos qué está pasando realmente en tu cubierta de nave industrial, con los números detrás del movimiento y las soluciones que funcionan a largo plazo.

Qué es lo que se mueve exactamente
Una cubierta metálica no es un elemento estático. El acero tiene un coeficiente de dilatación térmica de aproximadamente 12 × 10⁻⁶ por cada grado centígrado. El aluminio casi el doble: unos 23 × 10⁻⁶.
Aplicado a una nave real de Barcelona: una chapa oscura puede pasar de 0 °C una madrugada de enero a superar los 70 °C de temperatura superficial una tarde de agosto. Ese salto de unos 70 °C sobre un faldón de 60 metros supone un movimiento del orden de 50 mm. Cinco centímetros de recorrido que la cubierta va a hacer sí o sí. La única pregunta es si los hará por donde has previsto o rompiendo por donde le apetezca.
Movimiento térmico orientativo del acero
| Longitud del faldón | ΔT 40 °C | ΔT 60 °C | ΔT 80 °C |
|---|---|---|---|
| 20 m | 9,6 mm | 14,4 mm | 19,2 mm |
| 40 m | 19,2 mm | 28,8 mm | 38,4 mm |
| 60 m | 28,8 mm | 43,2 mm | 57,6 mm |
| 80 m | 38,4 mm | 57,6 mm | 76,8 mm |
Valores orientativos calculados con α = 12 × 10⁻⁶ /°C. Sirven para dimensionar, no para sustituir el cálculo del proyectista.
Qué dice la normativa
El CTE DB-HS 1 establece que en las cubiertas deben disponerse juntas de dilatación y que la distancia entre juntas contiguas no debe superar los 15 metros, con la condición añadida de que coincidan con las juntas estructurales del edificio. La junta debe tener un ancho suficiente —del orden de 3 cm o más— y bordes preparados, nunca un corte a escuadra donde la lámina trabaje a cizalla.
Por su parte, el CTE DB-SE-AE permite no considerar las acciones térmicas en la estructura cuando existen juntas de dilatación separadas como máximo unos 40 metros. Son dos escalas distintas: la junta estructural del edificio y la junta de la cubierta. La segunda debe respetar siempre a la primera, pero puede haber juntas de cubierta adicionales.
Los cuatro errores que vemos una y otra vez
- Sellar la junta a ras con masilla y punto. Un cordón de poliuretano no absorbe 40 mm de recorrido cíclico durante veinte años. Se despega del borde en dos o tres temporadas y a partir de ahí la junta es un desagüe hacia el interior.
- Ejecutar la junta a nivel del plano de cubierta. Si la junta está en la cota por la que corre el agua, cualquier fallo mínimo es una filtración. Debe resolverse sobreelevada, con un pequeño peto o murete a cada lado, con la impermeabilización subiendo por él.
- Fijar la chapa con tornillo pasante rígido en faldones largos. Por encima de 20-25 metros, la chapa necesita poder deslizar. Con fijación rígida, el movimiento se descarga en los agujeros: se ovalan, la arandela EPDM pierde presión y cada tornillo se convierte en un punto de goteo.
- Ignorar la junta al rehabilitar. Al colocar una impermeabilización nueva sobre la antigua, la junta se «tapa» en lugar de reconstruirse. El movimiento sigue ahí debajo y rompe la membrana nueva en la misma línea, a veces en el primer verano.
Cómo se resuelve bien una junta de dilatación

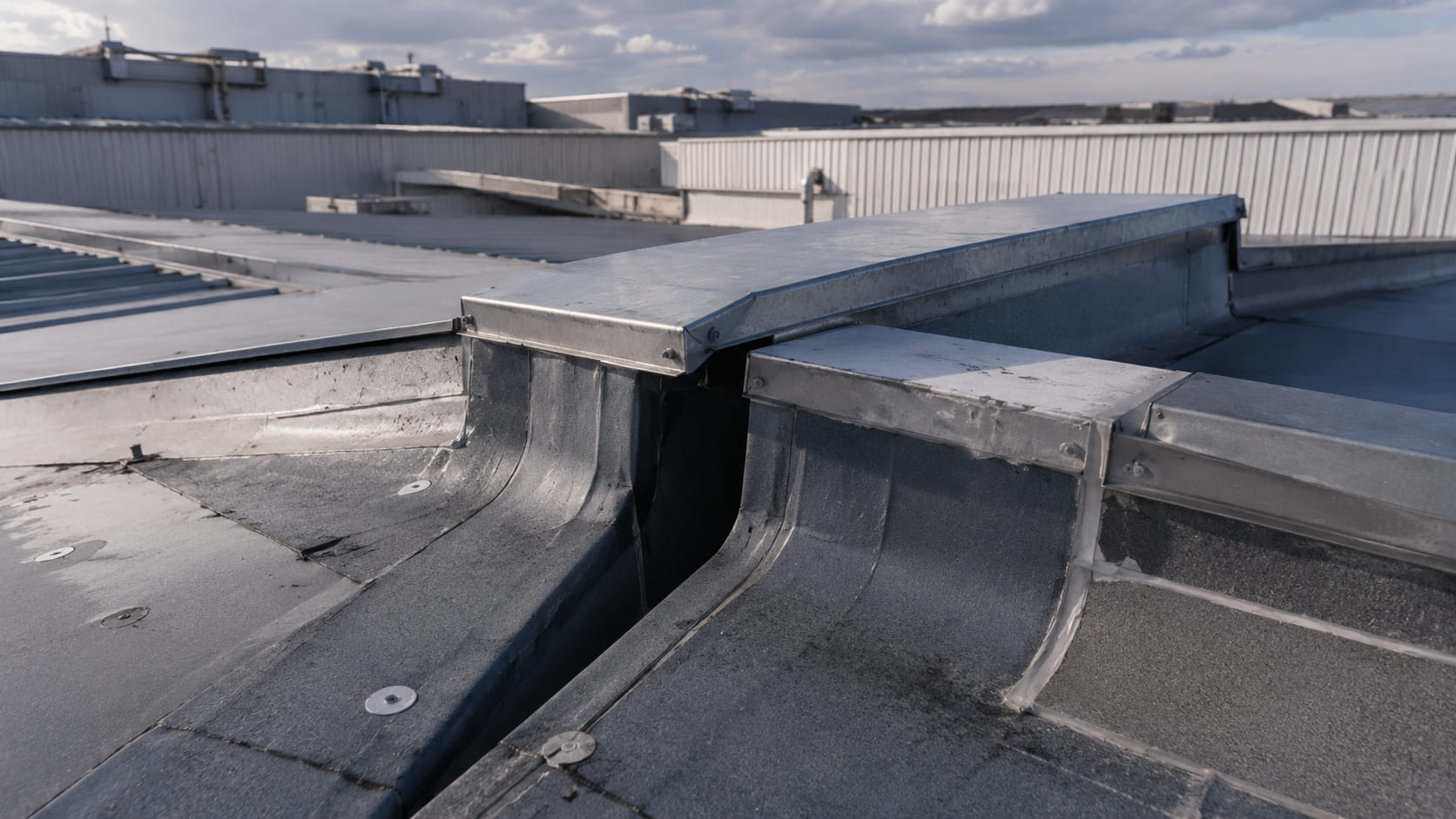

La solución correcta no sella el movimiento: lo acompaña. En cubierta metálica industrial, lo habitual es un perfil cubrejunta sobreelevado, formado por dos petos o perfiles omega enfrentados y un elemento de cierre superior que se apoya libremente sobre uno de los lados, permitiendo el deslizamiento. Se completa con una pieza flexible interior —fuelle de EPDM, banda elastomérica o lámina con refuerzo— que forma un bucle capaz de absorber tanto la apertura como el cierre.
En cubiertas impermeabilizadas con lámina, el criterio es el mismo: la membrana sube por ambos petos, se refuerza con una banda de dilatación con material compresible en el interior del bucle y se remata con un perfil metálico que protege del sol y del granizo. Es imprescindible que el bucle no quede tenso: una junta ejecutada en pleno agosto, con la cubierta dilatada al máximo, romperá en el primer invierno si no se le da holgura.
En naves con actividad continua, este trabajo se puede planificar por tramos para no interrumpir la producción. En nuestro apartado de preguntas frecuentes resolvemos las dudas más habituales sobre plazos y ejecución, y siempre puedes pedir una valoración técnica sin compromiso si tienes una filtración recurrente que no logras localizar.
Cómo saber si tu problema es una junta
Hay señales bastante fiables. La filtración aparece siempre en la misma línea recta, transversal a la nave, y no en un punto aislado. Es intermitente: no gotea con toda lluvia, sino cuando llueve después de días de calor fuerte o de una bajada brusca. Y desde abajo suele verse una fisura limpia y continua en el falso techo o una mancha alargada en la estructura, no una mancha redondeada.
Si además la nave tiene más de 40 metros en la dirección larga y nunca se ha tocado la junta desde su construcción, las probabilidades son altas.
Preguntas frecuentes
¿Cada cuántos metros hay que poner una junta de dilatación en cubierta?
El CTE DB-HS 1 marca un máximo de 15 metros entre juntas contiguas en cubierta, y siempre haciéndolas coincidir con las juntas estructurales del edificio.
¿Se puede reparar una junta de dilatación sin levantar toda la cubierta?
Sí. La intervención es local: se sanea la línea de junta, se reconstruye la sobreelevación si no existe y se ejecuta el nuevo sistema de bucle y cubrejunta. No es necesario actuar sobre el resto del faldón.
¿Por qué se rompe siempre por el mismo sitio aunque la reparemos?
Porque se está reparando con un sellado rígido en lugar de con un sistema que permita el movimiento. Mientras la solución no absorba varios centímetros de recorrido cíclico, volverá a fallar.
¿Influye el color de la cubierta?
Bastante. Una chapa oscura alcanza temperaturas superficiales muy superiores a una clara o reflectante, lo que aumenta el salto térmico y, por tanto, el movimiento que debe absorber la junta.
